金秋十月,天氣漸涼。通康公司錨定目標,精準發力,各在建項目開啟加速模式,搶抓當前晴好天氣,全力以赴沖刺全年總目標,項目建設進度條再刷新。
01
亳蒙高速公路一期管理區項目
該項目已完成主體結構施工,依據剩余工程量,倒排工期,內裝飾裝修各項工序有序穿插進行,外立面真石漆、收費站大棚裝飾工程及室外配套道路工程組織開展平行施工,預計11月底具備竣工驗收交付條件。
02

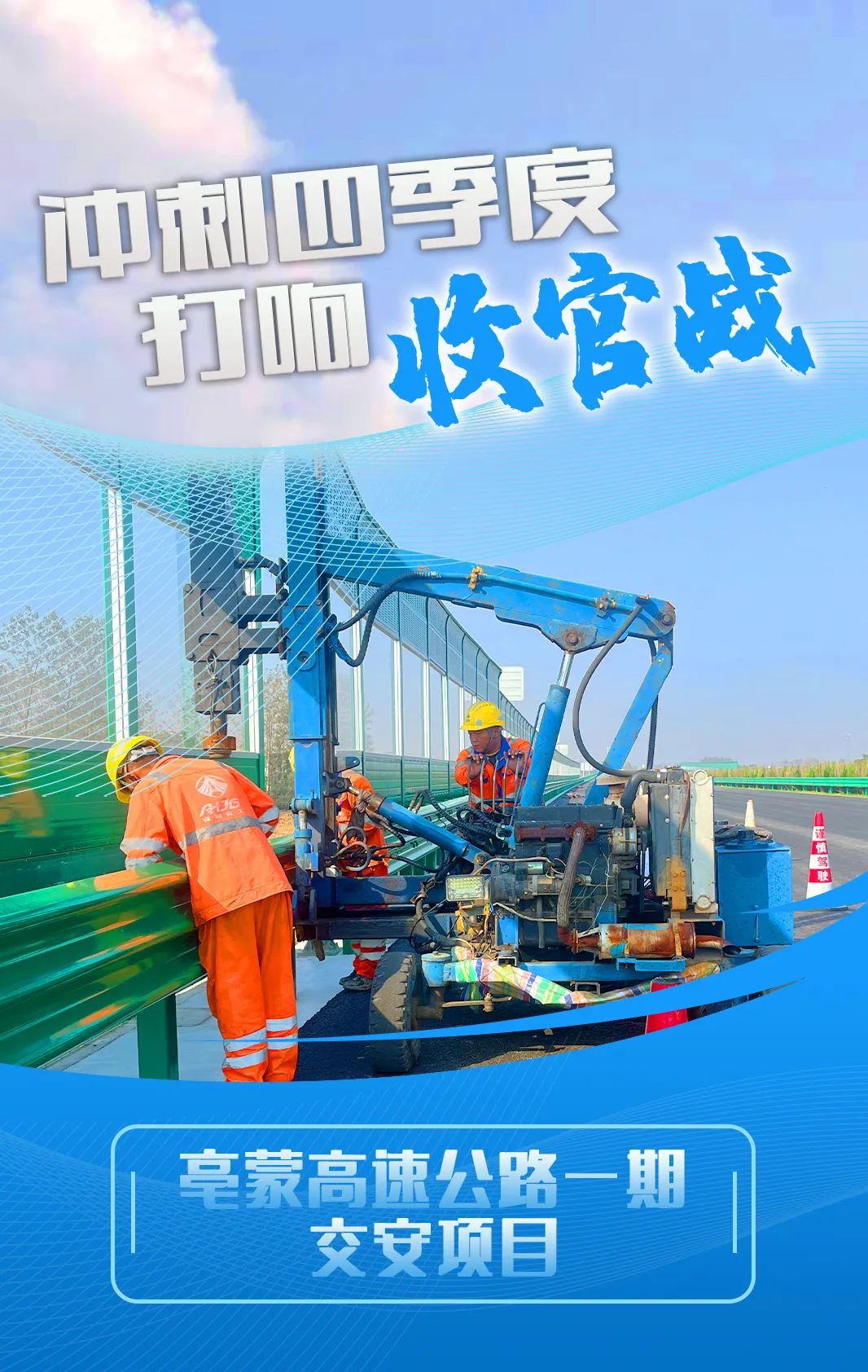

亳蒙高速公路一期交安項目
該項目聲屏障施工,護欄、交通標志施工已完成85%,隔離柵完成65%,下一步重點進行護欄波形梁板掛板、隔離柵埋設施工,并提前對完成部分進行全面排查,針對糾缺情況安排專人跟進整改,預計11月中旬具備交工驗收條件。
03
亳蒙高速公路一期綠化項目
該項目已完成立德樞紐、機場互通、中分帶苗木栽種工作,利用有利天氣,目前正在進行路側灌木栽種作業,預計11月中旬全面進入后期養護階段,11月底具備交工驗收條件。
04

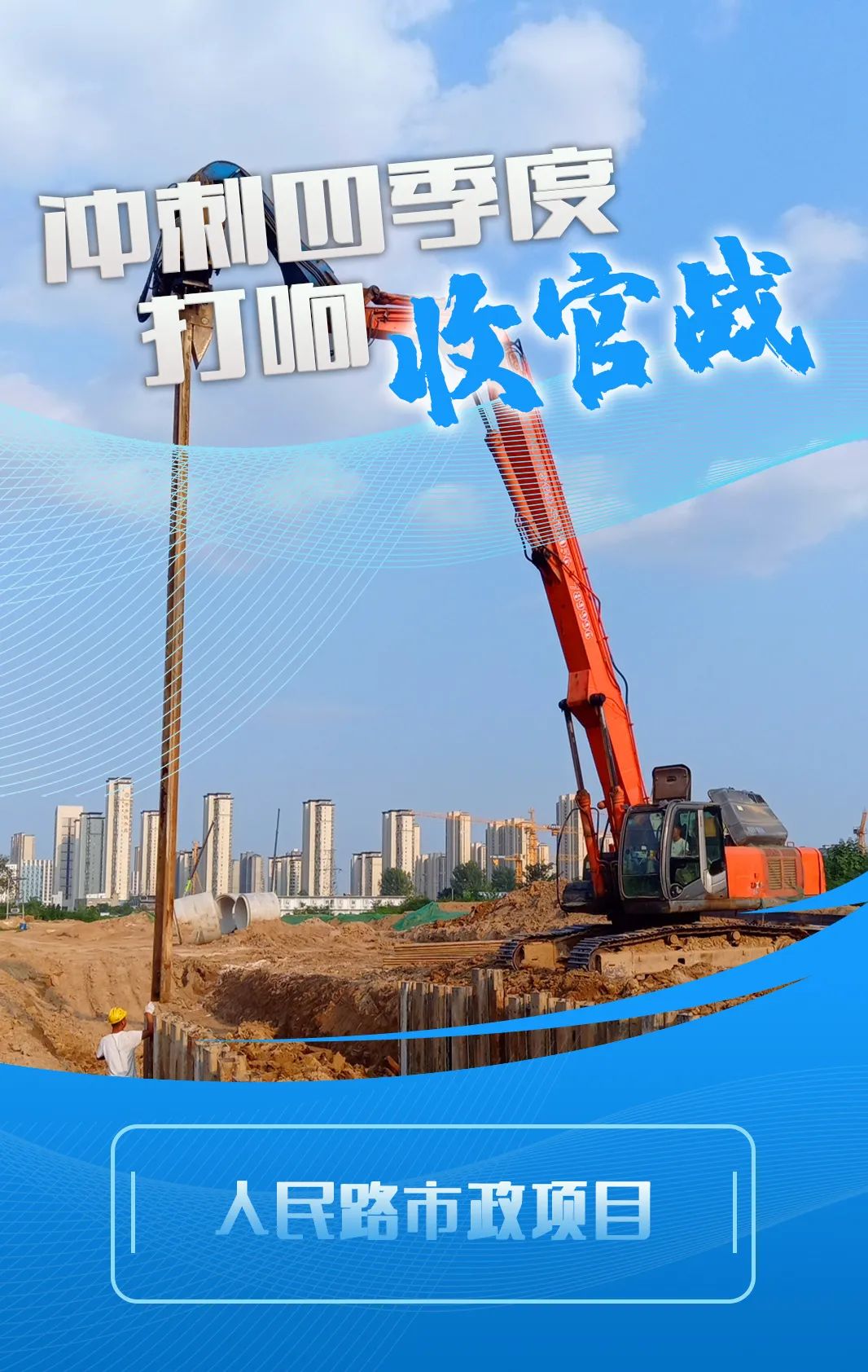

人民路市政項目
該項目已完成箱涵施工以及南側雨污水管道施工,北側雨水施工完成70%。針對地下水位高、基坑開挖深等問題,采用拉森鋼板樁支護措施,全力護航施工安全,預計10月下旬完成排水工程,啟動道路工程施工。
05

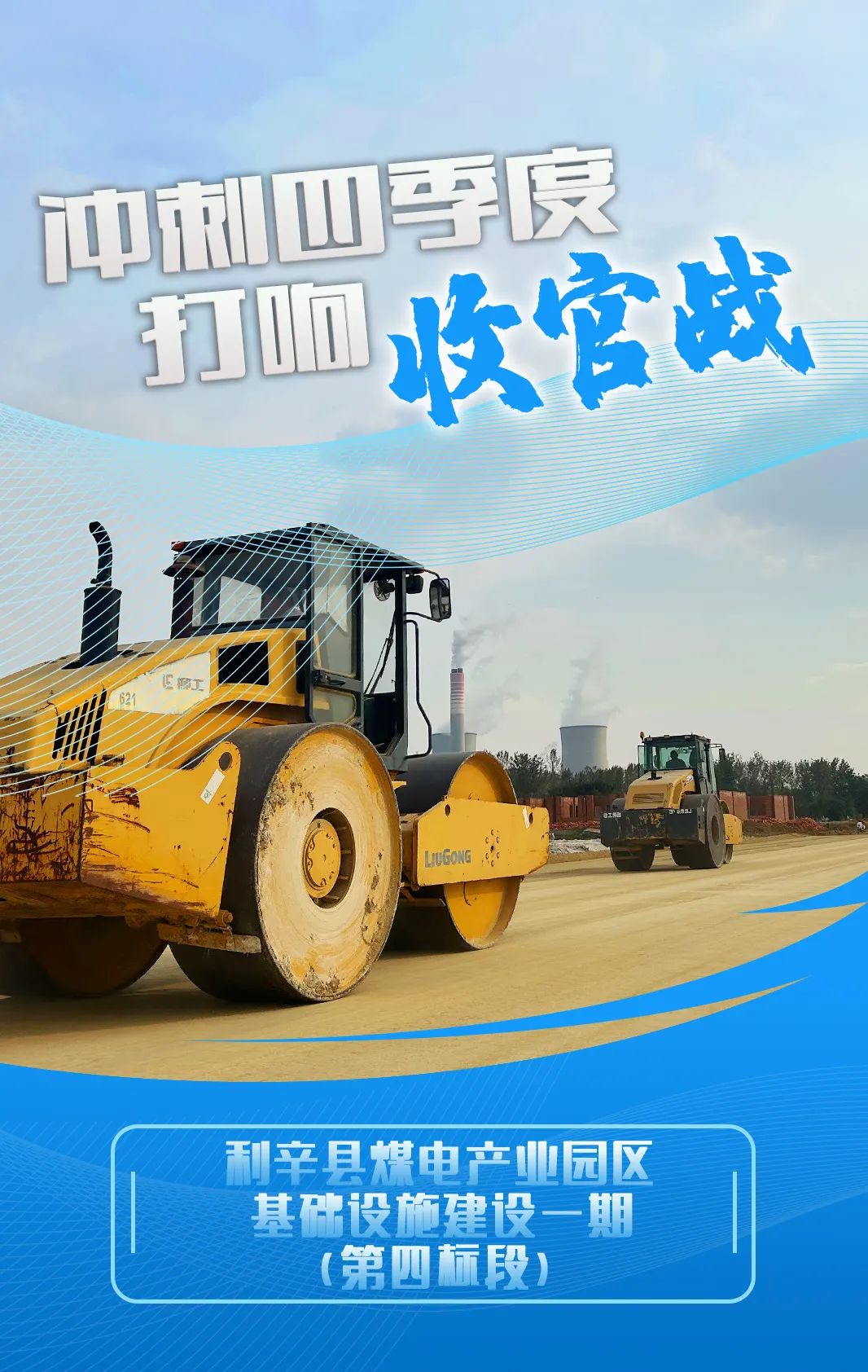

利辛縣煤電產業園區基礎設施建設一期(第四標段)
該項目已完成雨污水管網施工,正在進行路床灰土作業,計劃于12月底完成現有工作面的道路工程和城市照明、交通設施等附屬工程。
06

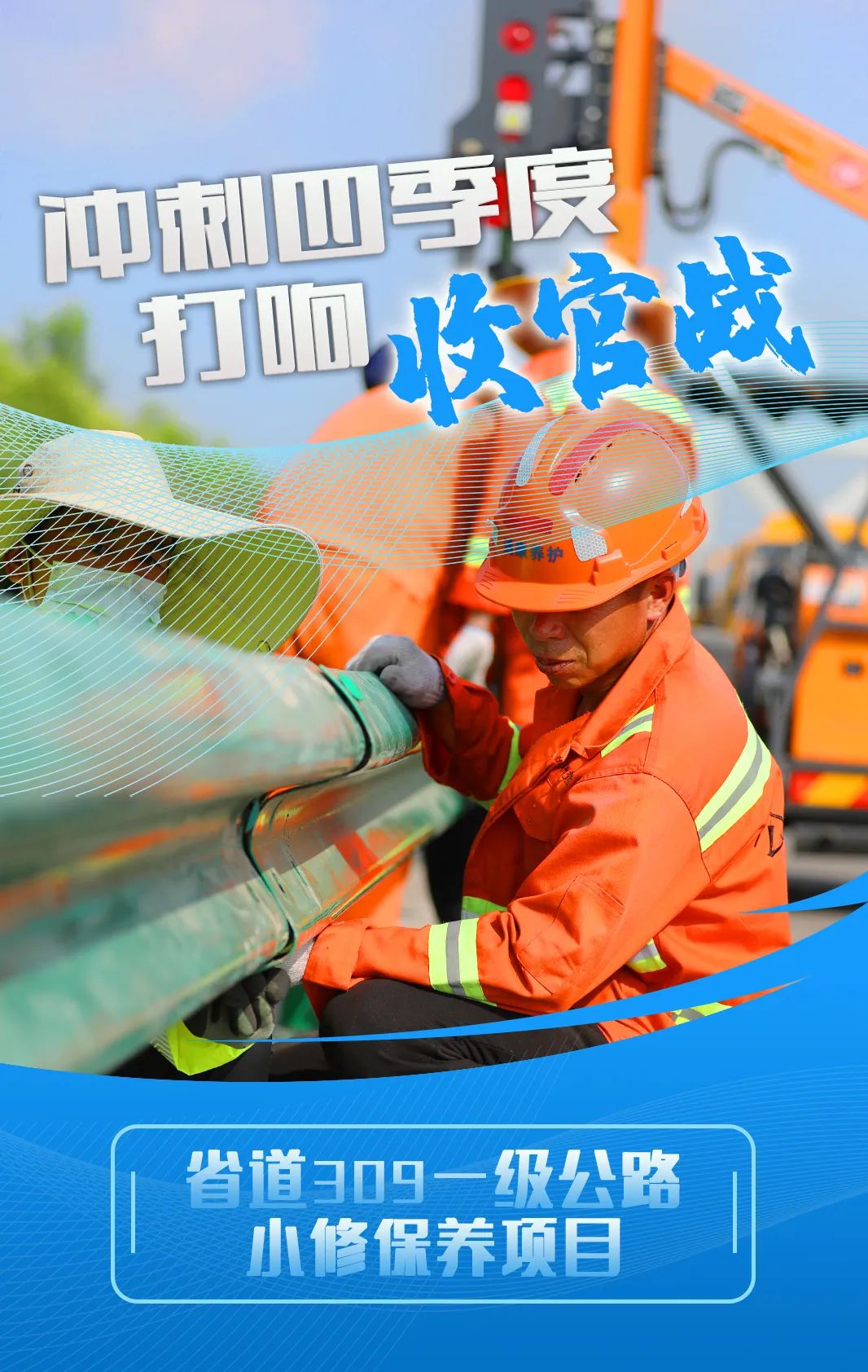

省道309一級公路小修保養項目
該項目嚴格按照計劃完成路面標線工程施劃、路面裂縫灌縫、交安設施精細化提升以及路面應急保暢等各類養護工作任務。下一步將重點做好秋冬季惡劣天氣應急保暢、道路保潔等養護工作,持續提升管養路段路面形象。
07

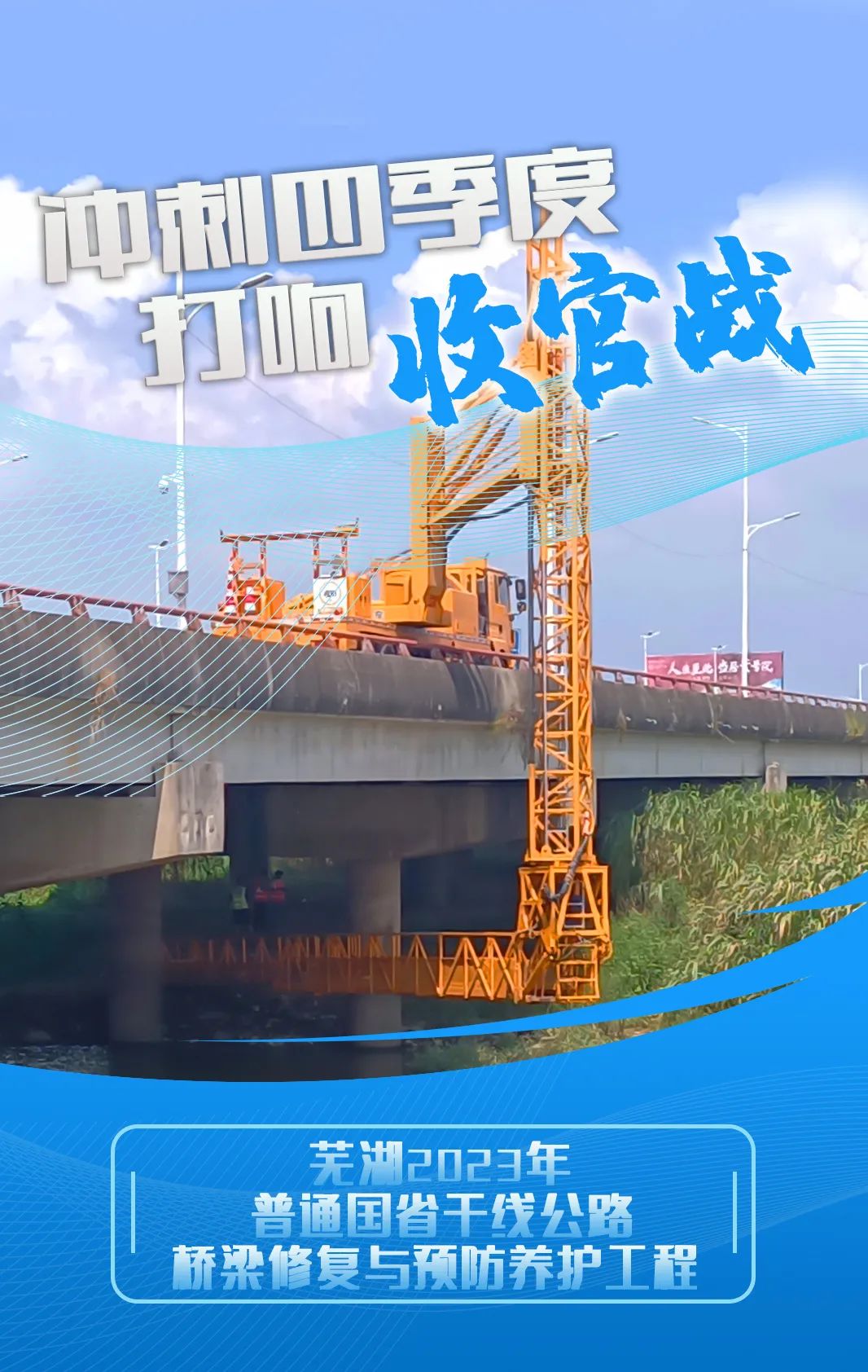

蕪湖2023年普通國省干線公路橋梁修復與預防養護工程
該項目中5座橋已完成養護工作,8座橋完成50%以上,目前正在進行青弋江大橋裂縫處理以及峨嶺橋護欄重建工作,預計10月底繁昌區和南陵縣12座橋完工,11月下旬23座橋全部完工。
08

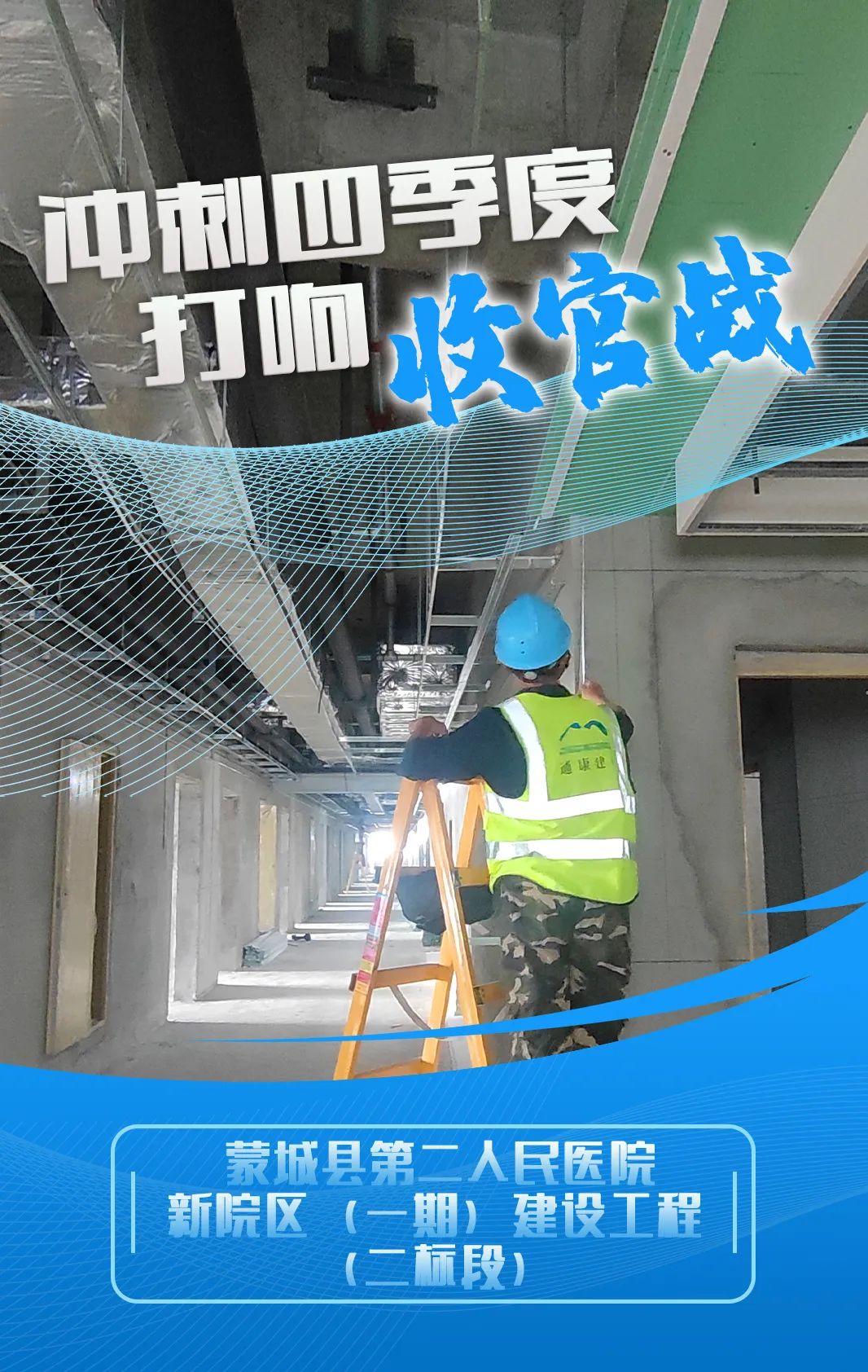

蒙城縣第二人民醫院新院區(一期)建設工程二標段
該項目已完成裝修工程中大部分樣品的封樣工作,樣板間已基本完成成品安裝,目前正在持續推進住院樓1-11層墻頂?shù)鼗A(chǔ)施工,預計12月底完成隱蔽工程及墻頂?shù)鼗A(chǔ)施工工作,進入成品安裝階段。
下一步,通康公司將進一步細化任務目標,統籌資源配置,合理安排工序,建立以日保周、以周保旬、以旬保月的項目調度機制,集中攻堅、全力突破,搶抓施工“黃金期”,跑出建設“加速度”,力爭早竣工、早投產、早達效。
